房子顶子做不好,全屋装修全报废。
农村自建房流传一句话:十平九漏,坡顶怕偷工。屋面常年风吹日晒、暴雨冲刷、冬冻夏晒,是整栋房子损耗最大的部位。
无数业主踩坑:完工第一年干爽,第二年墙角渗水,第三年吊顶发霉脱落,砸开屋面翻新,材料费+人工费轻轻松松两万起步。
漏水根源从来不是防水材料太差,大多是施工省略节点工序、坡度乱做、偷减防水层数,今天10条硬性铁律,逐条对照验收,彻底告别屋面反复漏水难题。
一、户型优先选双坡顶,平顶只做备用
双坡屋顶排水速度快、积水时间短、漏水点位少,造价亲民,是农村建房首选户型;
非要做平顶露台,必须做好多层防水+找坡排水,后期漏水维修难度是坡屋顶的3倍。

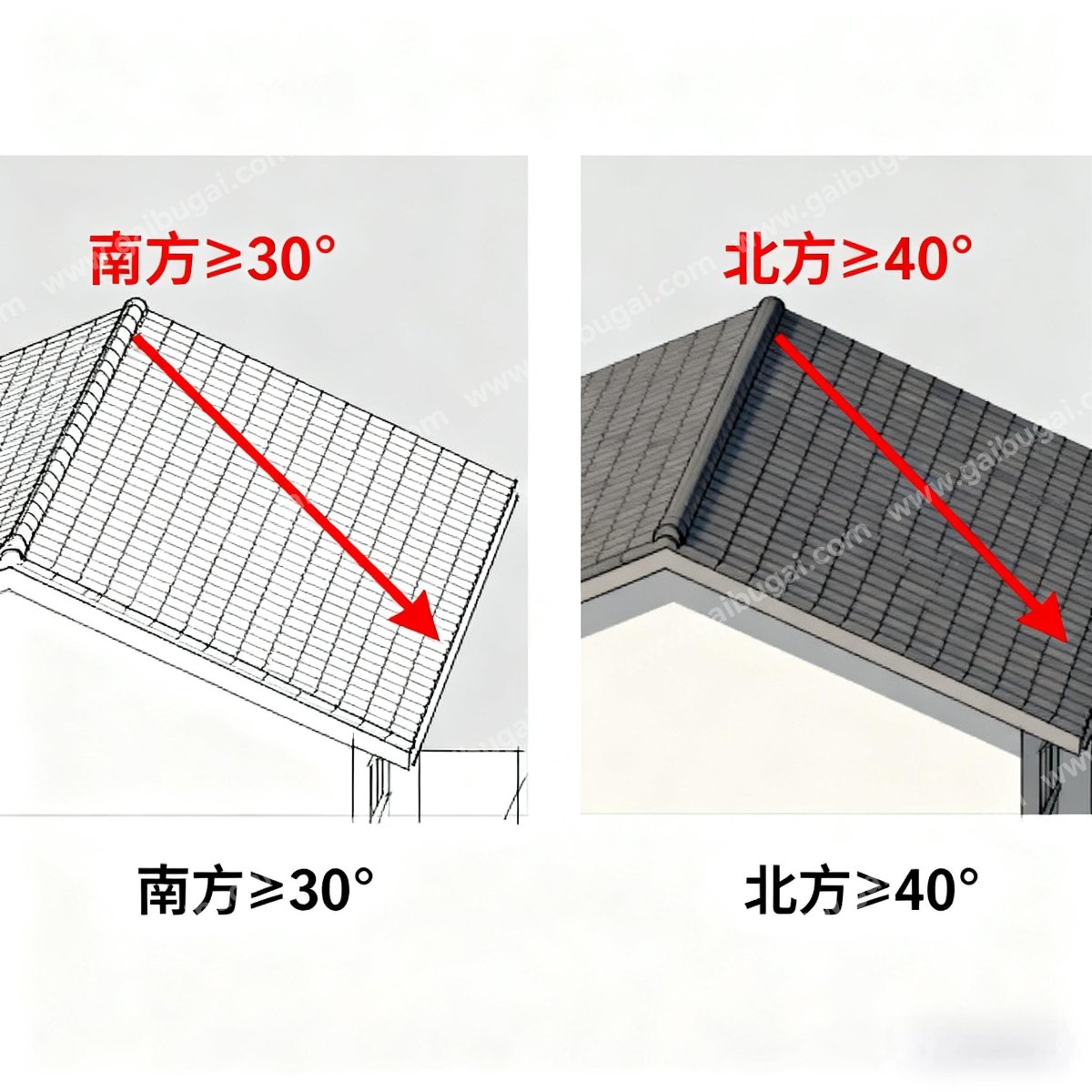

坡度硬性标准:南方多雨地区屋面坡度≥30°,北方雨雪多区域坡度≥40°,坡度太小雨水流速慢,瓦片挂不住;坡度过陡瓦片极易滑落,后期检修危险。
二、屋檐必飘50公分,做好滴水线
屋檐向外挑出50公分是底线,雨水顺着瓦片滴落,不会冲刷外墙墙面;
檐口底部提前做完整滴水线槽,阻断雨水顺着墙体向内渗透,杜绝外墙返潮、墙根泡烂地基问题,很多施工图省事省略滴水线,入住后外墙常年湿漉漉。
三、排水找坡精准数值,杜绝积水浸泡
屋面整体找坡坡度2%-3%,天沟单独做1.5%坡度,全部向排水口倾斜;
排水口加装金属过滤网,阻挡树叶、泥沙堵塞管道,每年雨季前后清理一次排水口,积水长期浸泡防水层,3-5年就会老化开裂失效。
四、防水坚持「刚性+柔性」双层体系,拒绝单层敷衍
平顶标准工艺:基层刚性防水砂浆找平封堵毛细裂缝,热熔铺贴SBSⅡ型防水卷材做柔性防水层,双层防护层层互补;
卷材搭接宽度严格≥10cm,热熔烘烤至底面出油,搭接缝二次压实密封,女儿墙、墙体交接位置卷材向上翻边高度不低于30cm,金属压条固定+密封膏收口。
五、所有边角节点,单独做防水加强层
阴阳角、管道根部、天沟内壁、屋脊接缝、烟囱四周,是漏水最高发位置;
大面积铺防水之前,先用防水涂料加厚涂刷2遍做附加层,涂刷范围四周延伸15cm,这一步是包工头最爱省略的工序,也是80%屋面漏水的元凶。
六、坡屋顶先做全屋面防水,再挂瓦铺瓦
千万不要直接现浇屋面之后铺瓦片,瓦片缝隙、屋脊拼接处都会渗水;
正确顺序:现浇楼板→整体做完整防水→水泥砂浆保护层→铺设挂瓦条→规范铺贴瓦片;
瓦片搭接宽度≥5cm,每片瓦用瓦钉固定,屋脊瓦缝隙用耐候密封砂浆填实封严。
七、屋面保温隔热标准,8公分挤塑板为底线
闷顶不做保温通风,夏天阁楼温度飙升40℃,空调电费翻倍,冬季屋内结露受潮;
选用8cm厚国标XPS挤塑板,错缝铺贴,板材缝隙用发泡胶填满密封;
檐口预留进风口,屋脊加装通风帽形成对流通风,带走闷顶水汽,杜绝木质构件受潮腐烂。
八、屋面现浇楼板,四角加装放射筋
楼板四个阳角位置,每角铺设7根长度1.5米以上放射筋,分散应力,有效预防屋面四角不规则开裂,从源头减少结构裂缝渗水隐患。
九、混凝土养护与拆模时间卡死,杜绝楼板开裂
屋面混凝土浇筑完成,12小时内开始洒水养护,连续养护不少于7天;
常规跨度楼板拆模时间≥14天,跨度超过8米的屋面,拆模最少等待20天,提前拆模极易造成楼板下沉、细微裂缝。
十、防水完工必须做闭水试验,合格再做保护层
平顶防水全部完工干透后,蓄水深度3-5cm,静置24-48小时,下楼逐层查看顶板、墙角有无渗水水印;
无任何渗漏,再做3cm厚水泥砂浆保护层,隔绝紫外线暴晒、人为踩踏,延长防水层使用寿命。
屋面属于房屋百年隐蔽工程,防水、坡度、节点、通风四大核心环节,能省人工的地方,全是日后漏水的隐患。
前期多花3天逐项验收,未来十几年安心居住,不用年年爬房顶修补,省下数万翻新维修费。
