前言

本文基于业主公开的完整素材并获得业主授权。盖不盖以第三方中立观察视角,客观还原大理宾川本地一桩包工包料自建房工程纠纷全过程,不偏向业主、施工企业任意一方,仅梳理事件脉络、拆解合同与施工环节共性风险,为计划自建房屋的农户提供合规参考思路。

 一、事件客观基础信息梳理

1. 项目主体

甲方(建房业主):宾川县金牛镇居民;乙方(施工单位):云南某建筑工程有限公司,双方签订砖混结构包工包料施工合同,约定施工范围为两层砖混毛坯,不含内外墙抹灰工序。

2. 核心事件节点

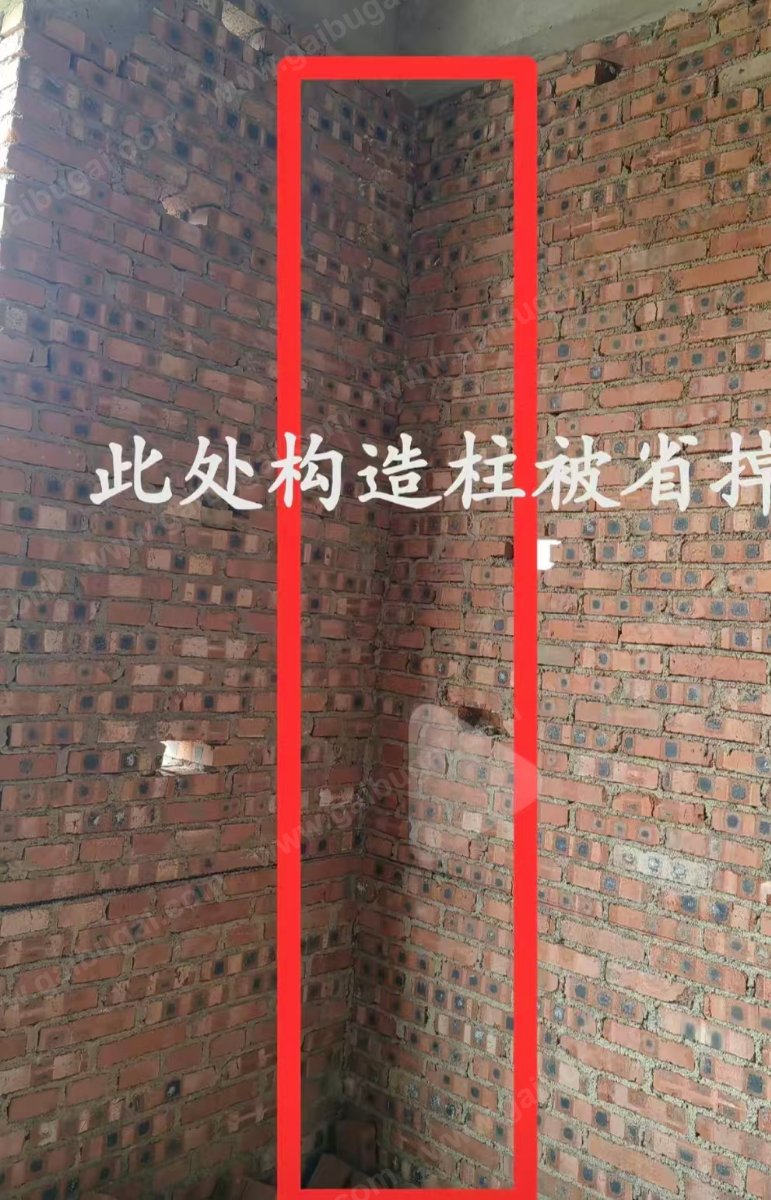

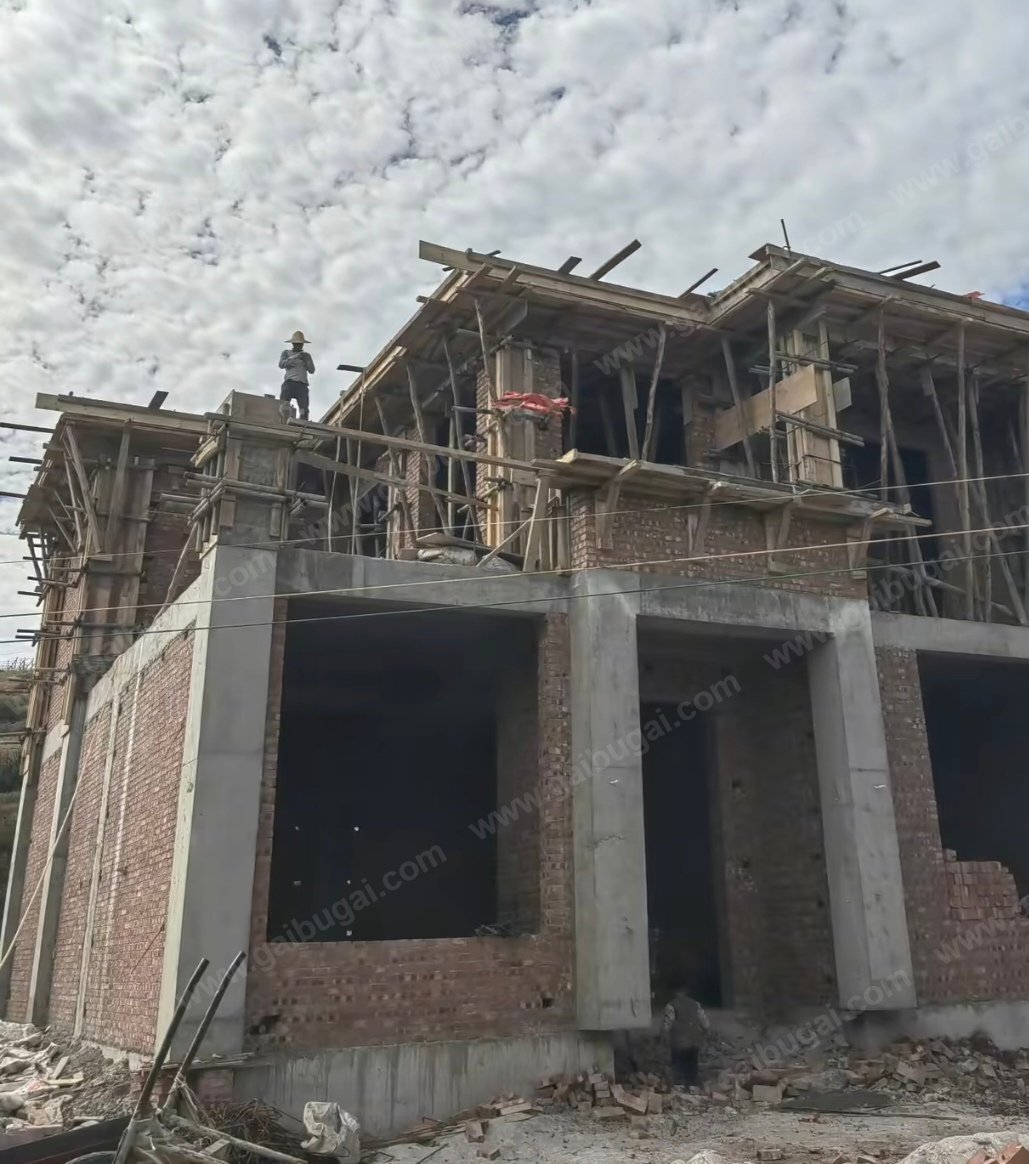

- 施工阶段:业主现场核查发现房屋多处未按配套施工图纸施工,存在构造柱缺失、基础与主体承重结构连接偏差等结构问题。

- 协商阶段:双方在施工沟通群多次协商整改方案,施工方曾出具书面整改承诺,约定限期修复结构缺陷并承担第三方检测费用,后续未履约;沟通中双方就结算面积、工程质量、后续处置产生分歧,沟通冲突升级。

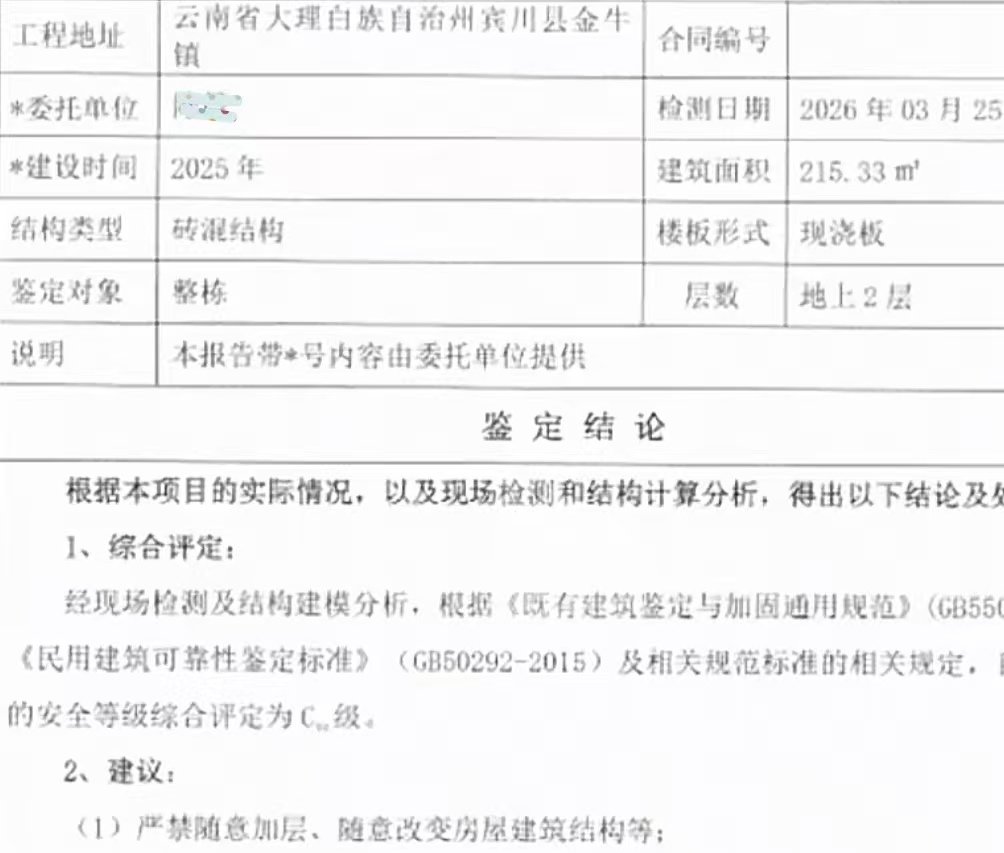

- 专业检测:2026年3月,具备资质的第三方房屋安全检测机构出具正式鉴定报告,房屋综合安全等级评定为Csu级(局部危房),报告载明房屋地基与主体连接部位存在完整性缺陷,存在安全使用隐患。

- 司法阶段:业主通过诉讼途径主张相关权益并取得胜诉判决;进入强制执行环节后,发现该施工企业对公账户无可供执行财产,债权暂无法通过执行回款实现。

二、合同文本客观风险点拆解

结合双方签署的施工合同及配套材料配置表,整理农村自建房包工包料合同高频模糊条款,客观说明条款易引发争议的原因:

1. 计价面积约定存在模糊空间

合同约定结算标准为“以浇筑面量尺为准,梯子间双算”。目前本地农村自建房行业通用计价多参照国标建筑面积规范核算,两种计量方式计算口径差异较大。施工方后期单方核算总面积与图纸标注备案面积存在明显差额,直接引发工程款结算争议。

2. 分项施工单价留白,缺少约束

合同内外墙抹灰工序单价位置空白,未提前约定加价、减价标准;若后期业主提出抹灰施工需求,双方极易因价格无书面依据产生纠纷。

3. 违约权责划分失衡

一是工程逾期赔付标准设置偏低,每日赔付比例仅为合同总金额的万分之0.6(即0.006%),工期延误产生的租房、误工等实际损失难以通过违约金覆盖;二是合同仅约定甲方未付清尾款的处置方式、单方终止合同的赔付标准,未对等约定施工方偷工减料、工程质量不合格对应的高额赔付、返工条款;三是设置“尾款未结清,房屋所有权归施工方”“合同最终解释权归属乙方”格式条款。依据《民法典》相关规定,不动产所有权以登记为准,此类免除乙方责任、加重甲方责任的格式条款,法律层面存在无效风险。

三、施工履约环节双方分歧客观记录

1. 质量争议

业主方举证现场实拍照片、图纸材料表、危房鉴定报告,主张施工单位未按图纸配齐构造柱、地基主体连接施工不达标,造成房屋被评定局部危房;施工方未完整落实此前承诺的加固整改方案,停工后未主动对接处置结构隐患。

2. 沟通冲突

双方线上沟通期间,施工方工作人员提出若业主持续发布相关曝光内容,将安排工人前往业主工作场所沟通款项事宜;业主表示仅认可按规范达标后的结算面积,拒绝在房屋质量未整改合格前结算尾款,双方协商通道停滞。

3. 结算争议

施工方依据浇筑面计量方式出具结算总价;业主提出先完成结构整改、第三方复测达到安全标准后,再核对确认面积与工程款,双方始终未达成统一结算方案。

 四、维权执行环节客观难点分析

本案中业主虽取得胜诉判决,但债权落地受阻,折射出乡村自建房维权普遍存在两大现实难点:

1. 中小建筑企业资产隔离风险

部分本地小型建筑企业日常经营资金多通过个人账户流转,对公账户留存资金极少,诉讼保全仅冻结企业空账户,无足额资产用于赔付;若未提前约定资金监管、履约保证金,业主维权回款难度大幅提升。

2. 质量纠纷维权成本偏高

房屋结构检测、诉讼、停工租房、误工均会产生额外支出;房屋已完成主体浇筑,若判定结构性缺陷,加固、拆除重建成本远高于前期施工款,损失不可逆。

五、第三方中立视角:乡村自建房全流程风险规避通用建议

结合本次纠纷暴露的共性问题,面向所有计划自建农房的农户,提供标准化、合规化前置风控思路:

(一)签约阶段:杜绝模糊条款,权责书面固化

1. 统一计价标准。合同明确标注参照《建筑工程建筑面积计算规范》GB/T50353核算总面积,写明楼梯、阳台、飘窗等区域折算规则,附施工图纸作为合同法定附件,明确图纸面积为结算基准,删除“浇筑面计量、楼梯双倍计价”等易产生差额的模糊表述。

2. 全工序单价书面填满。抹灰、防水、门窗、水电、外墙装饰等所有增、减项施工单价全部标注在合同内,补充条款写明“无双方签字盖章的书面补充协议,施工方不得随意加价”。

3. 平衡双方违约权责。对等设置甲乙双方违约赔付标准:明确工程质量不合格、偷工减料、逾期完工对应的返工、退款、违约金标准;同步删除“最终解释权归乙方”“未结清尾款房屋归施工方”等存在法律瑕疵的格式条款。

4. 增加资金履约保障条款。可约定工程款第三方监管、分阶段付款机制:基础完工、主体封顶、竣工验收合格分批次拨付资金;协商要求施工方缴纳一定比例履约保证金,存放第三方监管,竣工无质量问题后无息返还。

(二)施工阶段:分节点验收,全程留存存证材料

1. 隐蔽工程必验收。地基、地梁、钢筋、构造柱等隐蔽工序浇筑前,业主到场核验,拍照、视频留存记录,未验收合格不得进入下一道施工环节。

2. 全部沟通留痕。双方微信、线下沟通的整改、加价、工期承诺,全部转为签字盖章的书面补充协议,聊天记录、现场影像云端备份长期留存。

3. 出现质量问题及时止损。发现结构施工偏差、偷工减料第一时间停工,同步委托具备资质的第三方机构出具检测报告,固定质量证据,避免主体完工后损失扩大。

(三)维权前置:提前核查施工主体资质

签约前通过企业信用平台查询施工公司工商信息、历史涉诉、被执行、失信记录;优先选择有足额实缴资本、无大量工程纠纷、可提供资产担保的施工单位;若施工方存在多次执行终本、空壳运营记录,需谨慎合作。

六、第三方平台补充观察:标准化规则对自建房交易的兜底价值

作为中立房产数字化服务平台,我们不参与施工承揽、工程款代收、工程质量裁判工作,仅提供标准化合同模板、施工节点数字化存证、农房产权档案固化等工具服务。

从本次纠纷能够看出:农户建房大多依靠口头信任,缺少完整、合规的交易规则约束,一旦出现质量、结算纠纷,举证、维权、执行全流程都存在巨大阻碍。

平台的核心作用,是在开工前把计量标准、施工标准、违约赔付、验收流程全部以标准化文件锁定,完整留存施工全流程数字化证据。当双方出现分歧时,完整合规的书面合同、全过程存证材料,能够大幅降低业主司法举证难度,减少因条款模糊、证据缺失导致的维权困境。

结语

本案例仅作为乡村自建房风险科普素材,不针对涉事企业、业主作出主观对错评判。农村自建房属于大额固定资产投入,仅依靠双方口头信任极易产生纠纷,提前完善书面合同、做好过程存证、落实履约保障,是降低建房风险最稳妥的方式。

这个案例最残酷的地方在于:即使业主赢了官司、有了判决,依然换不回一分钱的赔偿。因为规则的缺失,不是从打官司时开始的,而是从签合同时就已经注定了。

盖不盖认为:真正的规则,不是在事后帮你打赢官司,而是在事前让你根本不需要走到打官司这一步。


规则比人情可靠,证据比争吵管用。谁违约,谁担责。
